海陸聯動:三十天搭建 “海上作業樞紐”

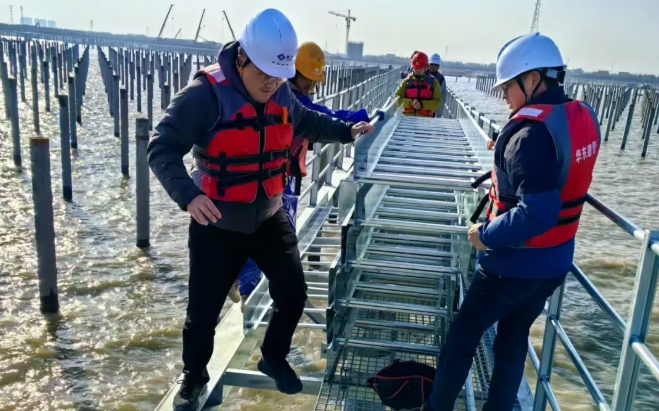

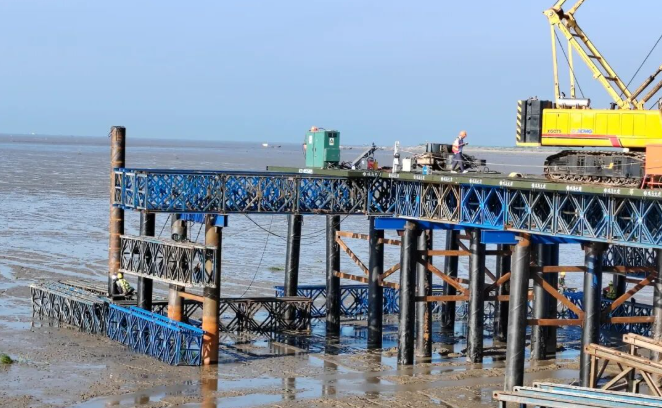

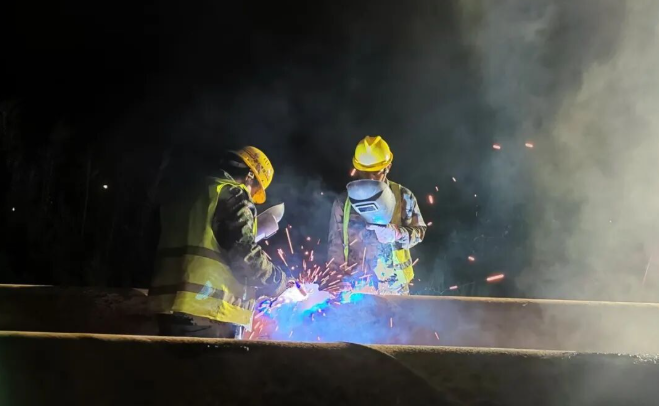

面對潮間帶施工困難的情況,林洋新能源建設團隊將先筑臺、后建站定為首要任務。根據施工規劃,兩座6400平方米的貝雷結構平臺需在1個月內建成,項目組實行設計、施工、監測三班倒機制:技術組白天駐守現場優化鋼管樁打入角度,夜晚核算貝雷架承重數據;施工隊分成打樁、焊接、防腐三個班組交叉作業,在每日兩次潮水退去的間隙搶工。在團隊的齊心協作下,直徑0.63米的鋼管樁群穩穩扎入灘涂,連接平臺與海堤的鋼棧橋同步貫通,為后續近9萬根預制樁、百萬塊組件的運輸安裝奠定基礎。

潮汐競速:分秒必爭的立體施工網
想要預制樁與組件在潮水漲落的間隙完成運輸和安裝,堪稱一場與自然規律的 “拔河比賽”。自2024年8月啟動海上施工,歷時16個月實現一期項目交流側400MW全容量并網,以行業領先的施工措施與建設效率,跑出新能源項目建設加速度。為破解漲潮無法施工、退潮運輸受限的雙重瓶頸,團隊依據潮汐規律繪制小時級作業表,采用前道工序為后道預留操作面”的協作模式:由運輸船將預制樁及組件輸送到施工區域,打樁班組同步開展定位及沉樁作業,平臺班組同步進行平臺固定,支架安裝組緊隨其后進行安裝工作,電氣班組同時利用平臺有序交叉作業完成電氣工作。最終順利完成預制樁施工及組件安裝。





向綠而行:潮間帶的 “雙碳” 注腳
在呂四項目的安全日志里,記錄著大風天氣、暴雨預警、潮汐延誤作業等不同的數據,如何在惡劣環境下確保施工安全與效率,成為貫穿項目始終的必修課。項目團隊建立預警響應機制,以設計優化、工序協同破解困局,呂四項目的順利并網,展現出了他們向海要地、與浪共舞的智慧。通過團隊協作與科學調度,不僅成功克服了雨季施工難、大風頻發、潮汐作業窗口短等多重挑戰,更以安全優先為前提,實現了工期與質量雙達標,最終項目以光伏發電和漁業養殖相結合,形成“水上發電、水下養殖”的復合產業模式,在5800畝海域上實現灘涂資源的高效利用和生態開發。

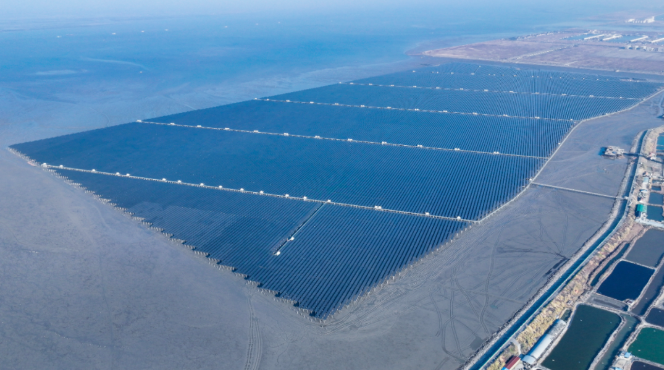

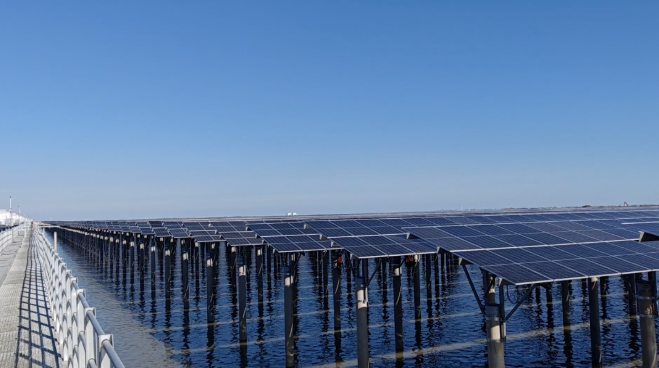

這片隨潮漲潮落閃耀的光伏矩陣,不僅是清潔能源的生產場,更是林洋新能源追光者們寫給未來的綠色答卷。他們在風浪中淬煉的團隊精神,不僅為后續項目的全面并網目標打下了堅實的基礎,也為國家“碳中和”、“碳達峰”的目標貢獻了力量。
